沥青砼路面工程施工中,最担心的是突降大雨。因为这意味着,已拌和出厂的沥青混合料不能及时进行摊铺而面临废弃的风险,路面摊铺现场所做的一切准备工作都成了无用功,对施工企业不可避免造成很大经济损失。
2012年,我公司承担盐池至中宁高速公路二期沥青砼中面层项目(以下简称“沥青砼中面层项目”)LM7、LM8两个合同段的施工任务,项目施工所经区域横跨盐池、吴忠两个地区,施工里程107km,地域跨度大、气候状况复杂。

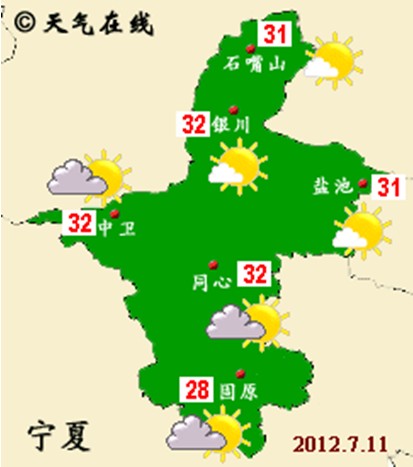

为了将天气对沥青砼路面工程施工的不利影响降到最低,2012年6月份,我公司与宁夏气象服务中心签订了气象技术服务协议书,由该中心根据我项目沥青砼路面铺筑过程所经沿线不同地区,提供实时气象服务。气象中心每天下午6时前为我项目部有关管理人员发送未来三天项目施工所经区域的天气状况;遇有天气突变情况,提前三小时补发气象信息。
气象服务协议签订近一个月以来,气象预报信息及时为项目施工提供了预警,促使项目部合理安排施工时间、提高了工作效率;同时,避免了沥青路面雨中作业,有效保障了路面施工质量。
|
